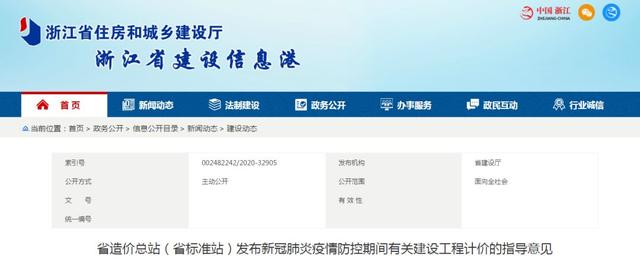

2月22日,省造价总站发布《新冠肺炎疫情防控期间有关建设工程计价的指导意见》,主要内容如下:
1、因防疫增加的费用,发包方要与工程进度款同步支付,鼓励工程款支付比例不低于85%。
2、费用调整:
3、因防疫产生的工期延误风险,根据实际情况合理顺延工期。
文件原文
为深入贯彻关于坚决打赢新冠肺炎疫情防控阻击战的重要指示精神,在浙江省住房和城乡建设厅建筑市场监管处的指导下,为确保建设工程项目顺利实施,维护发承包双方合法利益,最大程度减少疫情对建设工程造成的不良影响,根据省委、省政府《关于坚决打赢新冠肺炎疫情防控阻击战全力稳企业稳经济稳发展的若干意见》和省住房和城乡建设厅《关于全力做好疫情防控支持企业发展的通知》等文件精神,现就新冠肺炎疫情防控期间有关建设工程计价的指导意见通知如下:
一、工期调整事项
1.合理顺延工期。发承包双方可依法适用不可抗力有关规定,妥善处理因疫情防控产生的工期延误风险,根据实际情况合理顺延工期。
二、费用调整事项
2.疫情防控专项费用。因疫情防控期间复(开)工增加的防疫管理(宣传教育、体温检测、现场消毒、疫情排查和统计上报等)、防疫物资(口罩、护目镜、手套、体温检测器、消毒设备及材料等)等费用,经签证可在工程造价中单列疫情防控专项经费,并按照每人每天40元的标准计取。该费用只计取增值税。发承包双方应做好施工现场人员名单的登记和签证工作。
对于复(开)工人员按疫情防控要求需要隔离观察的,在隔离期间发生的住宿费、伙食费、管理费等由发承包双方协商合理分担。
3.停工损失费用。受疫情影响造成承包方停工损失,应根据合同约定执行;如合同没有约定或约定不明的,双方应基于合同计价模式、风险承担范围、损失大小、采取的应急措施等因素,合理分担损失并签订补充协议。停工期间工程现场必须管理的费用由发包方承担;停工期间必要的大型施工机械停滞台班、周转材料等费用由发承包双方协商合理分担。
4.施工降效费用。鼓励符合条件的项目抓紧复(开)工。疫情防控期间复(开)工项目完成的工作量可计取施工降效费用,该费用由发包方承担。承包方应确定施工降效的内容并编制施工降效费用预算报发包方审查。
5.赶工措施费用。因疫情引起工期顺延,发包方要求赶工而增加的费用,依据《浙江省建设工程计价规则》(2018版)8.4.5款规定由发包方承担。承包方应配合发包方要求,及时确定赶工措施方案和相关费用预算报发包方审核。赶工措施方案和相关费用已经考虑施工降效因素的不再另行计取施工降效费用。
6.要素价格上涨费用。因疫情防控导致人工、材料价格重大变化的,发承包双方应按合同约定的调整方式、风险幅度和风险范围执行。相应调整方式在合同中没有约定或约定不明确的,发承包双方可根据实际情况和情势变更,依据《浙江省建设工程计价规则》(2018版)5.0.5款规定“5%以内的人工和单项材料价格风险由承包方承担,超出部分由发包方承担”的原则合理分担风险,并签订补充协议。合同虽约定不调整的,考虑疫情影响,发承包双方可参照上述原则协商调整。
三、其他有关事项
7.相关费用支付。因疫情防控增加的建设工程施工费用,经发包方确认后应与工程进度款同步支付。鼓励发承包双方协商提高工程款支付比例,可按不低于85%比例支付。
8.合理约定计价条款。对于即将招投标或尚未签订合同的项目,发承包双方应充分考虑疫情对人工、材料、机械等计价要素和施工降效的影响,合理约定工程计价条款,避免签约后在合同履行过程中出现争议。
9.做好造价信息服务。各市工程造价管理机构要加大人工、材料价格的采集、测算和调整频率,及时发布市场价格信息和价格预警,为合理确定和调整工程造价提供依据。
10.开展价款结算争议调解。各市工程造价管理机构要积极开展工程价款结算争议调解工作,帮助工程参建各方依法妥善处置因疫情导致的工期延误、价格上涨等事项,及时化解工程争议和矛盾,推动建筑市场和谐稳定发展。
